当前位置:网站首页 > 新闻资讯

2019年二级建造师《建筑工程》真题及答案完整版

2020-03-03 15:15:24

2019年二级建造师《建筑工程》真题及答案完整版

一、单项选择题

  1. 下列功能房间中,严禁设置在地下室的是( )。

  A.歌舞厅

  B.老年人卧室

  C.游艺场

  D.机械停车库

  【答案】B

  【解析】地下室、半地下室作为主要用房使用时,应符合安全、卫生的要求,并应符合下列要求:严禁将幼儿、老年人生活用房设在地下室或半地下室;建筑物内的歌舞、娱乐、放映、游艺场所不应设置在地下二层及以下;当设置在地下一层时,地下一层地面与室外出入口地坪的高差不应大于10m。

  【考点】2A311010 建筑构造要求

  2. 受强烈地震作用的多层砌体房屋,通常破坏最严重的部位是( )。

  A.基础

  B.楼盖

  C.墙身

  D.圈梁

  【答案】C

  【解析】多层砌体结构材料脆性大,抗拉、抗剪、抗弯能力低,抵抗地震的能力差。在强烈地震作用下,多层砌体房屋的破坏部位主要是墙身,楼盖本身的破坏较轻,因此,必须采取相应的抗震构造措施。

  【考点】2A311010 建筑构造要求

  3. 下列装饰构造中,通常按线荷载考虑的是( )。

  A.分区隔墙

  B.地砖饰面

  C.大型吊灯

  D.种植盆景

  【答案】A

  【解析】在室内增加隔墙、封闭阳台属于增加了线荷载。

  【考点】2A311020 建筑结构技术要求

  4. 针对无垫层,直接接触土体浇筑的构件,一般情况下,其最小保护层厚度是( )。

  A.40mm

  B.50mm

  C.60mm

  D.70mm

  【答案】D

  【解析】直接接触土体浇筑的构件,其混凝土保护层厚度不应小于70mm

  【考点】2A311020 建筑结构技术要求

2019年二级建造师《建筑工程》真题及答案已更新

  6.下列强度等级的水泥品种中,属于早强型水泥的是( )。

  A.P·O 42.5

  B.P·O 42.5R

  C.P·Ⅰ 42.5

  D.P·Ⅱ 42.5

  【答案】B

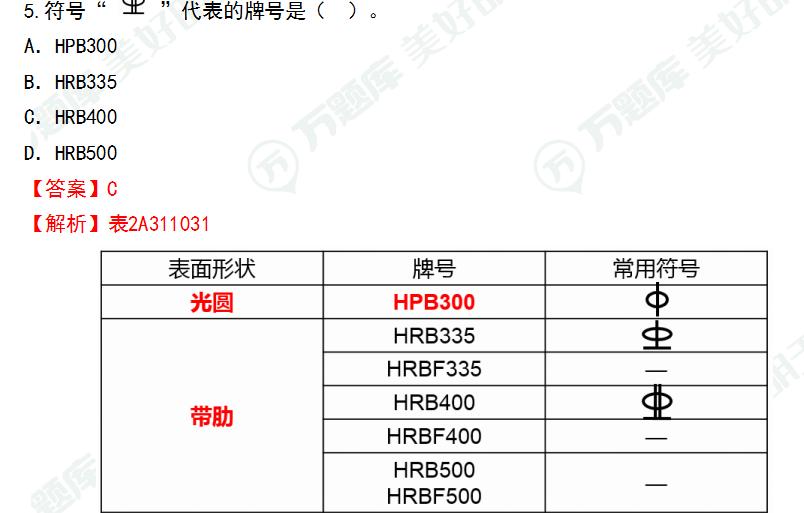

  【解析】表2A311030-1


简称

代号

强度等级

硅酸盐水泥

P.I P.II

62.5

52.5

42.5


普通水泥

P.O


52.5

42.5


矿渣水泥

P.S.A P.S.B


52.5

42.5

32.5

火山灰水泥

P.P

粉煤灰水泥

P.F

复合水泥

P.C


  注:强度等级中,R表示早强型

  【考点】 2A311030 建筑材料

  7.在楼层内进行距离测量时,最常用的器具是( )。

  A.水平仪

  B.经纬仪

  C.铅直仪

  D.钢卷尺

  【答案】D

  【解析】钢尺的主要作用是距离测量,钢尺量距是目前楼层测量放线最常用的距离测量方法。

  【考点】2A312010 施工测量技术

  8.一般情况下,后浇带混凝土的最低养护时间是( )。

  A.3d

  B.7d

  C.14d

  D.21d

  【答案】C

  【解析】后浇带混凝土的养护时间不应少于14d

  【考点】2A312030 主体结构工程施工技术

  9.关于装配式工程钢筋套筒灌浆作业的做法,正确的是( )。

  A.每工作至少制作1组试件

  B.浆料在制备后1h内用完

  C.制作边长100mm的立方体试件

  D.施工环境温度不低于0℃

  【答案】A

  【解析】

  每工作班应制作1组且每层不应少于3组40mm×40mm×160mm的长方体试件,标养28d后进行抗压强度试验;

  浆料应在制备后30min内用完;

  灌浆施工时环境温度不应低于5°

  【考点】2A312030 主体结构工程施工技术

  10.关于玻璃幕墙工程的说法,正确的是( )。

  A.采用胶缝传力的,胶缝可采用硅酮耐候密封胶

  B.全玻璃幕墙的板面不得与其它刚性材料直接接触

  C.全玻璃幕墙不可以在现场打硅酮结构密封胶

  D.不同金属的接触面之间可直接密贴连接

  【答案】B

  【解析】全玻幕墙面板承受的荷载和作用,是通过胶缝传递到玻璃肋上去的,其胶缝必须采用硅酮结构密封胶。胶缝的厚度应由设计计算决定。

  全玻幕墙的板面不得与其他刚性材料直接接触

  全玻幕墙允许在现场打注硅酮结构密封胶。

  凡是两种不同金属的接触面之间,除不锈钢外,都应加防腐隔离柔性垫片,以防止产生双金属腐蚀。

  【考点】2A312050 装饰装修工程施工技术

  11.根据《建筑工程冬期施工规程》JGJ/T104-2011,可作为进入冬期施工期限判定标准的是( )。

  A.室外日最低温度连续5d低于5℃

  B.室外日平均温度连续5d低于5℃

  C.黄河以南地区11月底至次年2月底

  D.黄河以北地区11月中至次年3月中

  【答案】B

  【解析】冬期施工期限划分原则是:根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃即进人冬期施工,当室外日平均气温连续5d高于5℃即解除冬期施工。

  【考点】2A312061 冬期施工技术

  12.下列内容中,不属于绿色施工“四节”范畴的是( )。

  A.节约能源

  B.节约用地

  C.节的用水

  D.节约用工

  【答案】D

  【解析】四节一环保:节能、接地、节水、节材,保护环境

  【考点】2A320030 单位工程施工组织设计

  13.下列动火作业中,属于三级动火的是( )。

  A.焊接工地围挡

  B.地下室内焊接管道

  C.作业层钢筋焊接

  D.木工棚附近切割作业

  【答案】A

  【解析】在非固定的、无明显危险因素的场所进行用火作业,均属三级动火作业,所以A选项正确。

  B选项为一级动火,比较密封的室内、容器内、地下室等场所。

  C选项作业层上一定是登高焊、割作业,所以可能属于二级,如果是危险性较大的就是一级,但肯定不是三级。

  D选项木工棚有可燃物质,属于一级动火

  【考点】2A320040 建筑工程施工现场管理

  14.针对市区主要路段的施工现场,其围挡高度至少应为( )。

  A.1.5m

  B.1.8m

  C.2.0m

  D.2.5m

  【答案】D

  【解析】一般路段的围挡髙度不得低于1.8m,市区主要路段的围挡高度不得低于2.5m。

  【考点】2A320040 建筑工程施工现场管理

  15.一般情况下,夜间施工的时段是( )。

  A.当日18时至午夜24时

  B.当日18时至次日8时

  C.当日20时至次日6时

  D.当日22时至次日6时

  【答案】D

  【解析】 。夜间施工的(一般指当日22时至次日6时,特殊地区可由当地政府部门另行规定),需办理夜间施工许可证明,并公告附近社区居民。

  【考点】2A320040 建筑工程施工现场管理

  16.下列标志类型中,不属于施工现场安全标志的是( )。

  A.禁止标志

  B.警告标志

  C.宣传标志

  D.提示标志

  【答案】C

  【解析】安全标志分为禁止标志、警告标志、指令标志和提示标志四大类型。

  【考点】2A320040 建筑工程施工现场管理

  17.关于检验批验收组织的说法,正确的是( )。

  A.由施工单位专业工长组织

  B.由总监理工程师组织

  C.由施工单位专业质检员组织

  D.由专业监理工程师组织

  【答案】D

  【解析】检验批应由专业监理工程师组织施工单位项目专业质量检查员、专业工长等进行验收。

  【考点】2A320090 建筑工程验收管理

  18.关于建筑工程竣工验收备案的说法,正确的是( )。

  A.在境外投资的项目也应进行备案

  B.自工程验收合格之日起15d内备案

  C.应在工程所在地政府监督部门备案

  D.应由施工单位办理竣工备案手续

  【答案】B

  【解析】建设单位应当自工程竣工验收合格之日起15d内,向工程所在地的县级以上地方人民政府建设行政主管部门备案。

  【考点】2A332010 建筑工程管理相关标准

  19.下列书写材料中,填写工程归档文件时可以使用的是( )。

  A.铅笔

  B.蓝黑墨水

  C.圆珠笔

  D.红色墨水

  【答案】B

  【解析】 工程文件应采用碳素墨水、蓝黑墨水等耐久性强的书写材料,不得使用红色墨水、纯蓝墨水、圆珠笔、复写纸、铅笔等易褪色的书写材料。计算机输出文字和图件应使

  用激光打印机。

  【考点】2A332010 建筑工程管理相关标准

  20.关于装饰装修工程现场防火安全的说法,正确的是( )。

  A.易燃材料施工配套使用照明灯应有防爆装置

  B.易燃物品集中放置在安全区域时可不做标识

  C.现场金属切割作业有专人监督时可不开动火证

  D.施工现场可设置独立的吸烟区并配备灭火器

  【答案】A

  【解析】易燃易爆材料的施工,应避免敲打、碰撞、摩擦等可能出现火花的操作。配套使用的照明灯、电动机、电气开关、应有安全防爆装置。

  易燃物品应相对集中放置在安全区域并应有明显标识。施工现场不得大量积存可燃材料。

  动火证必须开具,严禁在施工现场吸烟。

  【考点】2A332030 建筑装饰装修工程相关技术标准

二、多项选择题

  21.下列建筑钢材的性能指标中,属于力学性能指标的有( )。

  A.拉抻(怀疑打印错误,应该是“拉伸”)

  B.冲击

  C.疲劳

  D.弯曲

  E.焊接

  【答案】BC(A如果是“拉伸”的话,那A也是选项)

  【解析】力学性能包括:拉伸性能、冲击性能、疲劳性能

  【考点】2A311030 建筑材料

  22.关于天然花岗石特性的说法,正确的有( )。

  A.呈碱性

  B.高温耐火

  C.密度大

  D.耐久性好

  E.强度高

  【答案】CDE

  【解析】花岗石构造致密、强度高、密度大、吸水率极低、质地坚硬、耐磨,为酸性石材,因此其耐酸、抗风化、耐久性好,使用年限长。所含石英在高温下会发生晶变,体积膨胀而开裂、剥落,所以不耐火,但因此而适宜制作火烧板。

  【考点】2A311030 建筑材料

  23.土方分层回填施工时,每层均应重点控制的施工参数有( )。

  A.虚铺厚度

  B.土料含水率

  C.回填标高

  D.相同压实度

  E.碾压遍数

  【答案】ABE

  【解析】填土应从场地最低处开始,由下而上整个宽度分层铺填。每层虚铺厚度应根据夯实机械确定,一般情况下每层虚铺厚度见表2A312021。


压实机具

分层厚度(mm)

每层压实遍数

平碾

250~300

6~8

振动压实机

250~350

3~4

柴油打夯机

200~250

3~4

人工打夯

<200

3~4




  【考点】2A312020 地基与基础工程施工技术

  24.下列类型柱的工方法中,包含成孔工序的有( )。

  A.挤密碎石柱

  B.CFG工法柱

  C.人工挖孔柱

  D.PHC静压桩

  E.钻孔灌注柱

  【答案】CE

  【解析】这题其实就问要不要钻孔,C和E选项明显是要钻孔的,其他都是平地上直接打。

  【考点】2A312020 地基与基础工程施工技术

  25.下列施工工序中,属于“钢筋加工”工作内容的有( )。

  A.机械连接

  B.下料切断

  C.搭接绑扎

  D.弯曲成型

  E.拉伸调直

  【答案】BDE

  【解析】这题算实操题,BDE选项都是钢筋施工用机械对钢筋原材加工,AC都是现场工人来干的,所以此题并不难。

  【考点】2A332020 建筑地基基础及主体结构工程相关技术标准

  26.关于施工现场电工作业的说法,正确的有( )。

  A.持证上岗

  B.用绝缘工具

  C.穿绝缘胶鞋

  D.戴绝缘手套

  E.带负荷插拔插头

  【答案】ABCD

  【解析】电工作业应持有效证件,电工等级应与工程的难易程度和技术复杂性相适应。电工作业由二人以上配合进行,并按规定穿绝缘鞋、戴绝缘手套、使用绝缘工具;严禁带电作业和带负荷插拔插头等。

  【考点】2A320040 建筑工程施工现场管理

  27.下列钢结构施工用材料中,使用前必须进行烘焙的有( )。

  A.焊钉

  B.焊接瓷环

  C.焊剂

  D.药芯焊丝

  E.焊条

  【答案】ACDE

  【解析】焊条、焊剂、药芯焊丝、电渣焊熔嘴和焊钉用的瓷环等在使用前,必须按照产品说明书及有关焊接工艺的规定进行烘焙。

  【考点】2A320060 建筑工程施工质量管理

  28.关于移动式操作平台安全控制的说法,正确的有( )。

  A.台面面积不得超过10m2

  B.允许带不多于2人移动

  C.台面高度不得超过5m

  D.台面脚手板要铺满钉牢

  E.台面四周设防护栏杆

  【答案】ACDE

  【解析】 )移动式操作平台台面不得超过10m2,髙度不得超过5m,台面脚手板要铺满钉牢,台面四周设置防护栏杆。平台移动时,作业人员必须下到地面,不允许带人移动平台。

  【考点】2A320070 建筑工程施工安全管理

  29.施工现场的塔吊必须停止作业的天气状况有( )。

  A.浮尘

  B.大雨

  C.大雪

  D.大雾

  E.五级大风

  【答案】BD

  【解析】遇六级及六级以上大风、大雨、雾等恶劣天气,应停止作业,将吊钩升起。

  【考点】2A320070 建筑工程施工安全管理

  30.针对居住建筑的墙体保温隔热材料,应进行复验的性能指标有( )。

  A.导热系数

  B.厚度

  C.压缩强度

  D.密度

  E.抗折强度

  【答案】ACD

  【解析】围护结构施工中使用的保温隔热材料的性能指标应符合表的规定,围护结构施工使用的保温隔热材料的性能指示,表2A332041-1中:墙体节能工程:厚度、导热系数、密度、抗压强度和压缩强度、燃烧性能

  【考点】2A332040 建筑工程节能与环境控制相关技术标准

案例一

  背景资料

  某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工程,项目技术负责人编制了相应施工进度安排(如图1所示),报项目经理审核。项目经理提出:施工进度计划不等同于施工进度安排,还应包含相关施工计划必要组成内容,要求技术负责人补充。



2019年二级建造师《建筑工程》考试真题

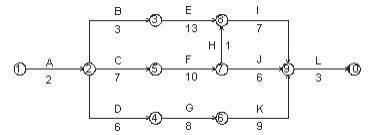

  图1施工进度计划网络图(时间单位:周)

  因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某特种设备,且需按“B→F→K”先后顺次施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。

  项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。

  项目经理二次审查发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目经理指示调整各工序的起止时间优化施工进度安排以节约设备租赁成本。

  问题:

  1.【题干】写出图1网络图的关键线路(用工作表示)和总工期。

   2019年二级建造师《建筑工程》真题及答案已更新




  【答案】关键线路:A→C→F→H→I→L;总工期30周

  【考点】2A320050 建筑工程施工进度管理

  2.【题干】项目技术负责人还应补充哪些施工进度计划的组成内容?

  【答案】单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。

  【考点】2A320050 建筑工程施工进度管理

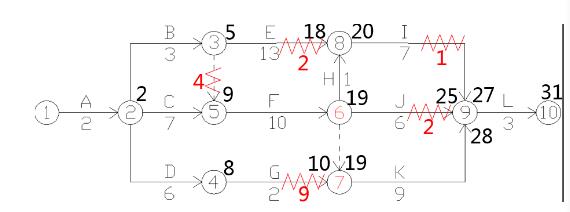

  3.【题干】根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少?



2019年二级建造师《建筑工程》真题及答案已更新


  【答案】调整后的总工期为31周。

  【考点】2A320050 建筑工程施工进度管理

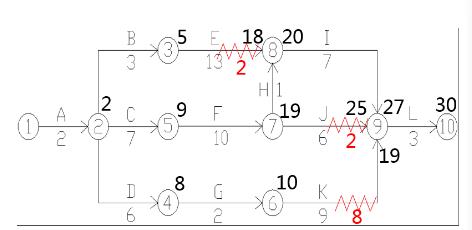

  4.【题干】根据重新绘制的网络图,如各工序均按最早开始时间考虑,特种设备计取租赁费用的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?

  【答案】根据新绘制的网络图,F工作最早开始时间为第9周,而B工作第3周就完成了,所以特种设备会闲置4周,再开始干F工作,所以特种设备租赁时间为3周+4周+10周+9周=26周

  【答案】优化工序的起止时间后,考虑B工作的TF只有3周,如果优化4周,就会导致关键线路发生改变,总工期延长1周,所以B工作只能优化3周。

  ①即B工作从第6周初开始施工,第8周结束,这样安排,虽然特种机械会闲置1周时间,但后续E和I工作都能正常施工,不会导致总工期延长。优化后,特种设备租赁费用的时长为:23周

  【答案】②此答案还有一个版本,优化工序的起止时间后,应在第7周初进场,优化后特种设备计取费用时长为3+10+9=22周,但此答案没有考虑B工作总时差,会导致整个工期变成32周,这不符合题意,所以此答案有瑕疵。

  建议以①为准!

  【考点】2A320050 建筑工程施工进度管理

案例二

  背景资料

  某办公楼工程,建筑面积2400m2,地下一层,地上十二层,筏板基础,钢筋混凝土框架结构,砌筑工程采用蒸压灰砂砖砌体。建设单位依据招投标程序选定了监理单位及施工总承包单位,并约定部分工作允许施工总承包单位自行分包。

  施工总承包单位进场后,项目质量总监组织编制了项目检测试验计划,经施工企业技术部门审批后实施。建设单位指出检测试验计划编制与审批程序错误,要求项目部调整后重新报审,第一批钢筋原材到场,项目试验员会同监理单位见证人员进行见证取样,对钢筋原材相关性能指标进行复检。

  本工程混凝土设计强度等级:梁板均为C30,地下部分框架柱为C40,地上部分框架柱为C35。施工总承包单位针对梁柱核心区(梁柱节点部位)混凝士浇筑制定了专项技术措施:拟采取竖向结构与水平结枃连续浇筑的方式:地下部分梁柱核心区中,沿柱边设置隔离措施,先浇筑框架柱及隔离措施内的C40混凝土,再浇筑隔离措施外的C30梁板混凝土:地上部分,先浇筑柱C35混凝土至梁柱核心区底面(梁底标高处,梁柱核心区与梁、板一起浇筑C30混凝土。针对上述技术措施,监理工程师提出异议,要求修正其中的错误和补充必要的确认程序,现场才能实施。

  工程完工后,施工总承包单位自检合格,再由专业监理工程师组织了竣工预验收。根据预验收所提出问题施工单位整改完毕,总监理工程师及时向建设单位申请工程竣工验收,建设单位认为程序不妥拒绝验收。

  项目通过竣工验收后,建设单位、监理单位、设计单位、勘察单位、施工总承包单位与分包单位会商竣工资料移交方式,建设单位要求各参建单位分别向监理单位移交资料,监理单位收集齐全后统一向城建档案馆移交。监理单位以不符合程序为由拒绝。

  问题:

  1.【题干】针对项目检测试验计划编制、审批程序存在的问题,给出相应的正确做法。钢筋原材的复验项目有哪些?

  【答案】

  不妥:项目质量总监组织编制项目检测计划,施工企业技术部门审批后实施不妥。

  正确做法:施工检测试验计划应在工程施工前由施工项目技术负责人组织有关人员编制,并应报送监理单位进行审查和监督实施。根据施工检测试验计划,应制订相应的见证取样和送检计划。

  钢筋原材复验项目:钢筋进场时,应按国家现行相关标准的规定抽取试件作力学性能(抗拉强度、屈服强度、伸长率)和重量偏差检验。

  【考点】2A3320060 建筑工程施工质量管理;2A332020 建筑地基基础及主体结构工程相关技术标准

  2.【题干】针对混凝土浇筑措施监理工程师提出的异议,施工总承包单位应修正和补充哪些措施和确认?

  【答案】地下部分应修正补充:应在交界区域采取分隔措施。分隔位置应在低强度等级的构件中,且距离高强度等级构件边缘不应小于500mm。

  地上部分应补充确认程序:柱、墙位置,梁、板高度范围内的混凝土经设计单位同意,可采用与梁、板混凝土设计强度等级相同的混凝土进行浇筑。

  【考点】2A320060 建筑工程施工质量管理P196

  3.【题干】指出竣工验收程序有哪些不妥之处?并写出相应正确做法。

  【答案】

  (1)不妥一:由专业监理工程师组织了竣工验收不妥。

  正确做法:应由总监理工程师组织各专业监理工程师对工程质量进行竣工预验收。

  (2)不妥二:总监理工程师向建设单位申请工程竣工验收不妥。

  正确做法:预验收通过后,由施工单位向建设单位提交工程竣工报告,申请工程竣工验收。

  【考点】2A320090 建筑工程验收管理

  4.【题干】针对本工程的参见各方,写出正确的竣工资料移交程序。

  【答案】

  工程竣工资料移交的程序是:

  (1)施工单位应向建设单位移交施工资料:

  (2)实行施工总承包的,各专业承包单位应向施工总承包单位移交施工资料。

  (3)监理单位应向建设单位移交监理资料。

  (4)建设单位应按国家有关法规和标准规定向城建档案管理部门移交工程档案,并办理相关手续。

  【考点】2A320090 建筑工程验收管理

案例三:

  背景资料

  某住宅工程,建筑面积21600m2,基坑开挖深度6.5m,地下二层,地上十二层,筏板基础,现浇钢筋混凝土框架结枃。工程场地狭小,基坑上口北侧4m处有1栋六层砖泥结构住宅楼,东侧2m处有一条埋深2m的热力管线。

  工程由某总承包单位施工,基坑支护由专业分包单位承担,基坑支护施工前,专业分包单位编制了基坑支护专项施工方案,分包单位技术负责人审批签字后报总承包单位备案并直接上报监理单位审查:总监理工程师审核通过。随后分包单位组织了3名符合相关专业要求的专家及参建各方相关人员召开论证会,形成论证意见:

  “方案采用土钉喷护体系基本可行,需完善基坑监测方案,修改完善后通过"。分包单位按论证意见进行修改后拟按此方案实施,但被建设单位技术负责人以不符合相关规定为由要求整改。

  主体结构施工期间,施工单位安全主管部门进行施工升降机安全专项检查,对该项目升降机的限位装置、防护设施、安装、验收与使用等保证项目进行了全数检查,均符合要求。

  施工过程中,建设单位要求施工单位在3层进行了样板间施工,并对样板间室内环境污染物浓度进行检测,检测结果合格:工程交付使用前对室内环境污染物浓度检测时,随工单位以样板间已检测合格为由将抽检房间数量减半,共抽检7间,经检测甲醛浓度超标:施工单位查找原因并采取措施后对原检测的7间房回再次进行检测,检测结果合格,施工单位认为达标,监理单位提出不同意见,要求调整抽检的房间并增加抽检房间数量。

  问题

  1.【题干】根据本工程周边环境现状,基坑工程周边环境必须监测哪些内容?

  【答案】

  周围环境检测包括:

  (1)坑外地形的变形监测;

  (2)邻近建筑物的沉降和倾斜监测;

  (3)地下管线的沉降和位移监测等。

  【考点】2A320070 建筑工程施工安全管理

  2.【题干】本项目基坑支护专项施工方案编制到专家论证的过程有何不妥?并说明正确做法。

  PS:起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。

  【答案】基坑开挖深度6.5m,属于深基坑工程,即超过一定规模的危险性较大的分部分项工程。

  不妥一:基坑支护方案采用土钉喷护体系。

  正确做法:土钉支护适用于二、三级基坑支护中。背景资料中基坑深度为6.5m,且基坑北侧4m存在建筑物,与临近建筑物、重要设施的距离在开挖深度以内的基坑为一级基坑,因此该基坑不可使用土钉喷护体系。

  不妥二:专业分包单位只编制了基坑支护专项方案进行专家论证。

  正确做法:开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程均需要编制专项方案进行论证。

  不妥三:专项施工方案由分包单位技术负责人审批签字后报总承包单位备案并直接上报监理单位审查,总监理工程师审查通过。

  正确做法:实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包技术负责人签字;需专家论证的专项施工方案不得直接上报监理单位审核签字。

  不妥四:分包单位组织专家及参建各方相关人员召开论证会

  正确做法:有总包单位的,由总包单位负责组织召开专家论证会。

  不妥五:分包单位组织了3名符合相关专业要求的专家及参建各方相关人员召开论证会。

  正确做法:专家组成员应当由5名及以上符合相关专业要求的专家组成。

  不妥六:分包单位组织专家及参建各方相关人员召开论证会。正确做法:本项目参建各方的人员不得以专家身份参加专家论证会。

  不妥七:形成论证意见:“方案采用土钉喷护体系基本可行,需完善基坑监测方案……,修改完善后通过”

  正确做法:专项方案经论证后,专家组应当提交论证报告,对论证的内容提出明确的意见,并在论证报告上签字,该报告作为专项方案修改完善的指导意见。

  不妥八:分包单位按论证意见进行修改后拟按此方案实施。

  正确做法:专项方案经论证后需做重大修改的,施工单位应当按照论证报告修改,并重新组织专家进行论证。

  【考点】2A331010 建筑工程管理相关法规

  3.【题干】施工升降机检查和评定的保证项目除背景资料列出的项目外还有哪些?

  【答案】保证项目包括:安全装置;附墙架;钢丝绳;滑轮与对重;拆除。

  【考点】2A320070 建筑施工安全管理

  4.【题干】施工单位对室内环境污染物抽检房间数量减半的理由是否成立?并说明理由。请说明再次检测时对抽检房间的要求和数量。

  【答案】抽检数量减半成立,理由:民用建筑工程验收时,凡进行了样板间室内环境污染物浓度测试结果合格的,抽

  检数量减半,并不得少于3间。

  当室内环境污染物浓度检测结果不符合本规范的规定时,应查找原因并采取措施进行处理,并可对不合格项进行再次检 测:再次检测时,抽检数量应增加1倍,即14间并应包含同类型房间及原不合格房间。

  【考点】2A332040 建筑工程节能与环境控制相关技术标准

案例四

  背景材料

  沿海地区某群体住宅工程,包含整体地下室,8栋住宅楼,1栋物业配套楼以及小区公共区域园林绿化等,业态丰富,体量较大,工期暂定3.5年。招标文件约定,采用工程量清单计价模式,要求投标单位充分考虑风险,特别是通过措施费项目均应以有竞争力的报价投标,最终按固定总价签订施工合同。

  招标过程中,投标单位针对招标文件不妥之处向建设单位申请答疑,建设单位修订招标文件后履行招标流程,最终确定施工单位A中标,并参照《建设工程施工合同(示范文本)》(GF-2017-0201)与A单位签订施工承包合同。

  施工合同中允许总承包单位自行合法分包。A单位将物业配套楼整体分包给B单位,公共园林绿化分包给C单位(该单位未在施工现场设立项目管理机构,委托劳务队伍进行施工)。自施工的8栋住宅楼的主体结构工程劳务(含钢筋、混凝土、主材与模架等周转材料)分包给D单位。上述单位均具备相应施工资质。地方建设行政主管部门在例行检查时提示不符合《建筑工程施工转包违法分包等违法行为认定查处管理办法》(建市[2014]118号)相关规定要求整改。

  在施工过程中,当地遭遇罕见强台风,导致项目发生如下情况:①整体中断施工24天;②施工人员大量窝工,发生窝工费用88.4万元;③工程清理及修复发生费用30.7万元;④为提高后续抗台风能力,部分设计进行变更,经估算涉及费用22.5万元。该变更不影响总工期。A单位针对上述情况均按合规程序向建设单位提出索赔。建设单位认为上述事项全部由罕见强台风导致,非建设单位过错,应属于总价合同模式下施工单位应承担的风险,均不予同意。

  问题:

  1.【题干】指出本工程招标文件中不妥之处,并写出相应中正确做法。

  【答案】

  不妥一:采用工程量清单计价模式,最终签订了固定总价合同。

  正确做法:采用工程量清单计价模式,且工期为3.5年,应采用单价合同。

  不妥二:要求投标单位充分考虑风险,特别是通用措施费用项目均应有竞争力的报价投标。

  正确做法:措施项目清单中的安全文明施工费应按照不低于国家或省级、行业建设主管部门规定标准的90%计价,不得作为竞争性费用。

  【答案】不妥三:投标单位针对招标文件不妥之处向建设单位申请答疑,建设单位修订招标文件后履行完招标流程,此处不妥;

  正确做法:招标人对已发出的招标文件进行必要的澄清火修改的,应当在招标文件要求提交投标文件截止时间至少15日前,以书面形式通知所有招标文件收受人。改澄清或修改的内容为招标文件的组成部分。

  【考点】法规考点

  2.【题干】根据工程量清单计价原则,通用措施费用项目有哪些(至少列出6项)?

  【答案】 ①安全文明施工费;②夜间施工;

  ③二次搬运费;④冬雨期施工;

  ⑤大型机械设备进出场及安拆;⑥施工排水;

  ⑦地上、地下设施、建筑物的临时保护设施;

  ⑧已完工程及设备保护;

  【考点】2A320080 建筑工程造价与成本管理

  3.【题干】根据《建筑工程施工转包违法分包等违法行为认定查处管理办法》(建市【2014】118号),上述分包行为中哪些属于违法行为?并说明相应理由。

  【答案】不妥一:A单位将物业配套楼整体分包给B单位。

  理由:根据相关法规,总包单位A不能将主体结构分包给B单位,此行为是违法分包行为,A单位应自行施工主体结构。

  不妥二:公共园林绿化分包给C单位(该单位未在施工现场设立项目管理机构,委托劳务队进行施工)

  理由:根据相关法规,施工总承包单位或专业承包单位未在施工现场设立项目管理机构或未派驻项目负责人、技术负责人、质量管理负责人、安全管理负责人等主要管理人员,不履行管理义务 ,未对该工程的施工活动进行组织管理的,此分包属于转包行为。

  不妥三:自行施工的8栋住宅楼的主体结构工程劳务(含钢筋、混凝土主材与模架等周转材料)分包给D单位。

  理由:根据相关法规,劳务分包单位除计取劳务作业费用外,还计取主要建筑材料款、周转材料款和大中型施工机械设备费用的,属于违法分包行为,施工材料应由总包单位A负责,不应由劳务分包单位负责。

  【考点】2A331010 建筑工程管理相关法规

  4.【题干】针对A单位提出的四项索赔,分别判断是否成立。

  【答案】

  ①不可抗力导致中断施工24天,工期索赔成立;

  ②不可抗力导致施工人员窝工费用,费用索赔不成立;

  ③不可抗力导致工程清理及修复费用,费用索赔成立;

  ④为提高后续抗台风能力,部分设计变更,费用索赔成立;

  【考点】2A320020 建设工程施工合同管理


最新新闻更多>

文件信息更多>

最新中标更多>
