路基试验段相关知识及需要编制什么资料

2019-05-17 23:46:00

前言简介:在正式进行路基压实前,有条件时应做试验段,以便取得路基施工相关的技术参数。

试验目的:1)确定路基预沉量值。2)合理选用压实机具;选用机具考虑因素有道路不同等级、工程量大小、地质条件、作业环境和工期要求等。3)按压实度要求,确定压实遍数。4)确定路基宽度内每层虚铺厚度。5)根据土的类型、湿度、设备及场地条件,选择压实方式。

试验段需编制资料:试验段施工需要上报的资料以一般施工需要的资料相同,其重点应包括路基填筑施工方案报审、施工机械设备进场报审、路基填筑成果报告(重点)、路基石方填筑试验段成果汇总表、试验段技术交底、试验段安全交底等。其中路基填筑成果报告为重点,理想状态下需要监理单位、建设单位、设计单位签字盖章确认,为后期工程质量管理、资料编制、试验检测等提供依据。

路基试验段试验成果报告

为确保路基工程的施工质量,以科学的数据指导生产,确保工程质量, 年 月 日,我项目部在监理单位和建设单位监督下,进行路基试验段填土石路基的施工,获得了适宜的松铺厚度、相应的碾压遍数、最佳机械配套和施工组织等一系列的确切资料,并上报驻地监理单位批准,依此指导路基填石的施工。本次试验段成果总结如下:

(一)、施工选择

1、段落选择:选择K3+040~K3+140段半幅路基作为试验段,此段为半幅路基,为半填半挖方路段。

2、工程实验:填料来自K2+800~K3+060路基挖方段,所选填石路基填料石块强度大于15Mpa,且石料含量在70%以上,最大填料料径不超过30cm,超粒径填料在取料场解小处理。

3、施工采用的人员及机械设备:

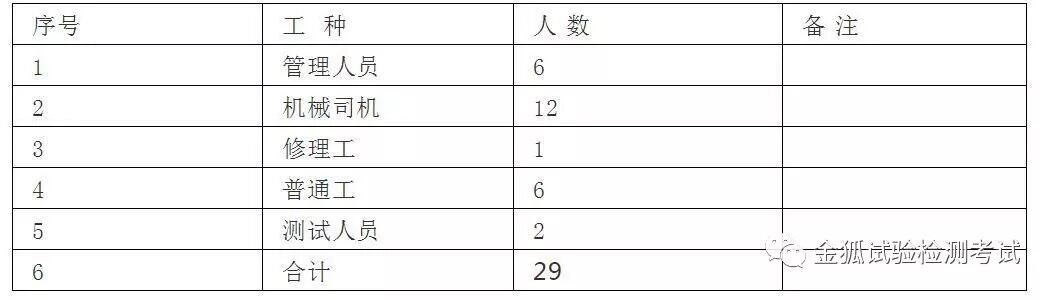

根据工程需要与施工安排,各施工段需配备施工人员情况见下表

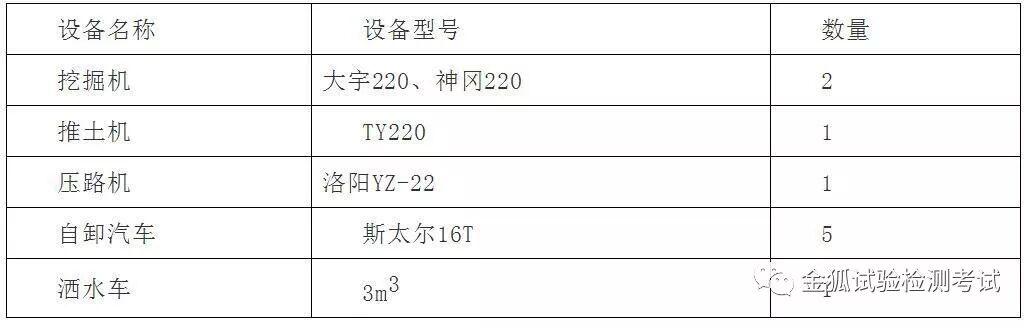

根据工程的施工质量和工艺要求,路基土方采用的机械配备如下:

四、具体施工工艺:

整个填筑施工过程采取石料反铲挖掘机挖装,自卸汽车运输,人工配合推土机整平,振动压路机碾压,水准仪观测沉降量检测的流水作业施工方式。具体施工方法为:

1、原材料要求:

所选填石路基填料石块强度大于15Mpa,且石料含量在70%以上,最大填料料径不超过30cm,超粒径填料在取料场解小处理。

2、测量放线:

清表完毕后用压路机对已经施工完毕的路基进行碾压,然后根据填筑层面的高程,放出路基的填筑边线。为保证路基边坡处的压实度,在放线时将路基填筑边线加宽50cm,同时沿线路纵向每10m 设一对标高指示桩,以控制每层松铺厚度。为保证路基边坡圆顺,两标高指示桩间挂线施工。

3、布料:

根据运输车的装载数量及确定的石料松铺厚度,按方格网法布料。

4、整平:

首先用160推土机将填筑石料就地推平,然后人工配合机械根据标高指示桩拉线精确整平。当石块级配较差,粒径较大时,人工将粒径较大的石块,大面朝下,摆放平稳,空隙里扫入石碴、石屑,再以压力水冲入下部,反复数次,使空隙填满。

5、碾压:

填石路基采用YZ-22振动压路机进行碾压,先静压一遍,然后振压5-7遍。碾压时,压路机车速控制在4Km/h左右,振动频率在25-30Hz(1500-1800次/s),振幅一般在1.5-2.0mm范围内。碾压时应自路基两侧向中间,超高段的路基由内侧向外侧依次错轮碾压。6、填石路基的碾压标准:

填筑表面无明显轮痕,且最后一遍的振压下沉量不大于5mm。

五、试验成果:

在试验段施工时,分别按60cm、55cm、50cm三种松铺厚度分别进行试验,并记录填料每次振压后的沉降量,具体试验结果见附表。

根据<<路基土石方试验段成果报告图>>中成果分析,最佳松铺厚度为55cm,松铺系数为1.1。

六、施工建议:

根据试验段的试验结果,结合设计文件(由于设计图纸中半填半挖区域和填方区域每隔40-50cm需铺设一层土工格栅)及规范标准的有关要求,我们建议土石方路基的碾压施工,采取松铺55cm,压实厚度为50cm,松铺系数为1.1,YZ-22振动压路机静压一遍,然后振压不少于5遍,外观无明显轮痕,93区填筑结合水准仪沉降量控制检测压实度,最后一遍下沉量不大于5mm。

监理工程师审批意见:

设计单位审批意见:

建设单位审批意见:

备注:以上表格仅供参考,各地表格不一,需按当地要求编制。
